強化過程管理 創建精品工程
----良安大廈工程創優經驗交流
魯班獎是建筑行業工程質量的最高獎項,是我們建筑人永遠追求的崇高目標。魯班獎的獲得,充分體現獲獎項目在工程質量、安全、綠色、節能、美觀、適用等方面各項技術指標符合或高于國家標準規范。以下就我司良安大廈工程創優過程一些經驗和大家交流。
一、工程概況
良安大廈工程位于中山市東區齊樂路8號,總建筑面積48133.21㎡,建筑總高度98.8米,筏板基礎,框架剪力墻結構,地下3層,地上主樓25層,裙樓5層。工程總造價16240萬元,于2013年11月8日開工,2015年12月31日竣工。是集商務辦公、大型會議、酒店、餐飲、休閑等功能為一體的現代化、智能化綠色商務辦公大樓,屋面配套有直升機停機坪,是珠三角大灣區空中快速救援通道之一。
二、創優策劃
1、集團領導高度重視,精心組建項目架構
項目承接后集團總經理室即明確爭創“魯班獎”的質量目標,成立了汕頭市建安(集團)公司良安大廈項目創優領導小組,由總經理和質安副總經理分別擔任創優領導小組組長和副組長;任命創優經驗豐富和技術水平過硬的人員擔任該項目的項目經理和技術負責人,同時挑選公司內專業能力強、責任心強、施工經驗豐富的人員擔任項目部各管理崗位,并按照公司有關作業隊伍考核與選擇辦法擇優選擇勞務隊伍,確保創優目標得到貫徹落實。
2、建立健全的質量管理及質量責任制度
項目部組織機構健全,建立質量保證體系并有效運行。建立了材料、構件、設備的進場驗收制度和抽樣檢驗制度,技術交底制度,樣板引路制度,三檢一驗制度,崗位責任制度及獎罰制度等。
對工程質量要求做到“三高”、“三嚴”、“三創”,即高質量意識、高質量目標、高質量標準,嚴格的質量管理、嚴格的質量控制、嚴格的質量驗收,以及認識上創新、管理上創新、技術上創新。
3、針對性地編制可操作性強的系統性創優文件
開工之初,項目部根據工程特點、難點,編制“創魯班獎計劃書”,并以創魯班獎計劃書為重要指導文件,編制了《施工組織設計》、《項目管理策劃書》、《項目管理手冊》、《質量計劃》等,并對每個分部分項工程編制詳盡的專項方案、施工工藝、工法及驗收標準等相關文件。有針對性的對難點、重點進行策劃,努力使這些難點和重點變成提升工程質量的亮點。
4、創優規劃的落實
施工前,由項目經理組織項目各職能部門對工程創優目標進行定位,并確定實施過程中 “質量、安全、成本、工期、節能環保、科技創新”等各項目標。各部門根據目標編制具體實施方案和操作細節,從而完成項目整體的創優規劃。
按照“技術先行、樣板引路”的管理原則。通過對施工圖紙的深化設計,對專業技術性較強的設計文件進行標記、注釋,使作業人員能完全掌握施工圖紙信息,明確各道工序操作流程和注意事項,并在現場建立實物樣板,再按照樣板對操作人員進行施工交底,對照樣板進行驗收,提高各工序質量水平。
三、細部質量策劃與實施效果
1、屋面工程

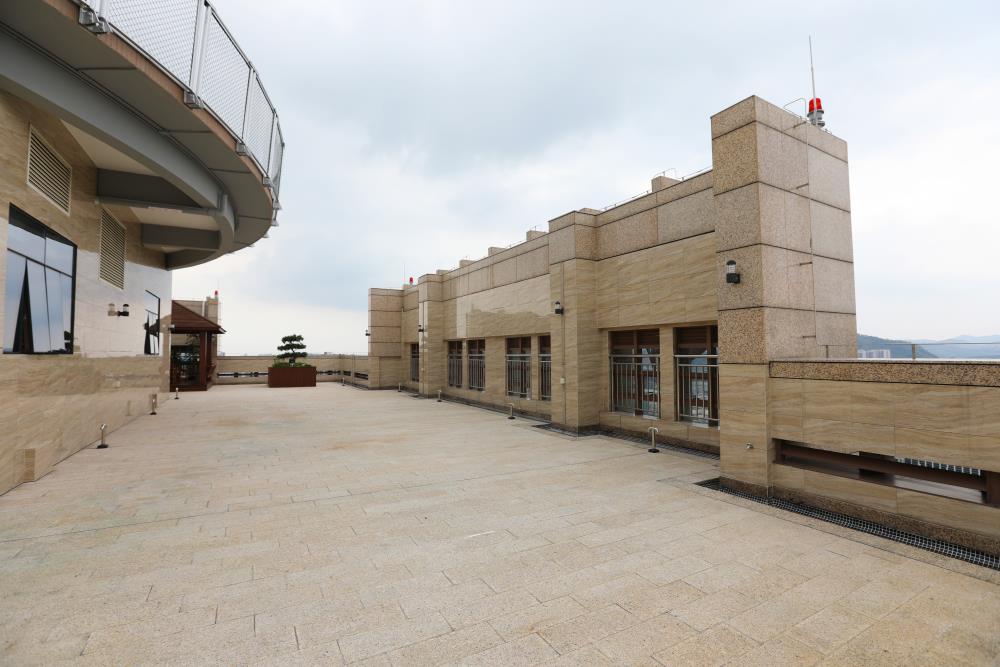

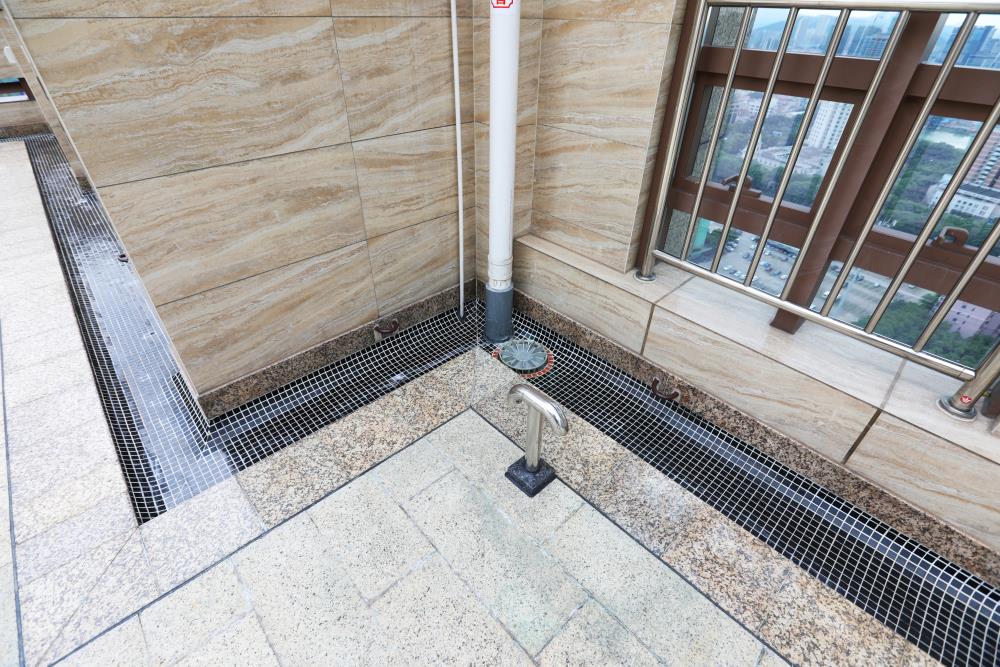

按照集團公司國家級工法《屋面工程細部處理施工工法》的要求組織施工,屋面整體策劃排版、造型、鋪設。屋面利用外墻花崗巖幕墻邊角料進行鋪設,做到廢料再利用,既節材又簡潔美觀。地漏口、雨水篦子、排氣孔等細部做到粗糧細作,排水組織明晰,匯水面劃分合理、規范,坡度符合設計要求,無倒坡現象,無滲漏、無積水。
2、裝飾裝修工程
(1)建筑外墻,立面豐富,窗洞與幕墻精心策劃,做到模數一致,尺寸精準,完美融合;25000㎡石材幕墻,派專人到礦場嚴選原材,保證“同山、同礦、同脈”,并進行精心預排版,整體色澤一致,渾然一體無色差。
石材幕墻的密封膠縫橫平豎直、深淺一致、寬窄均勻、光滑順直;板縫注膠從同一方向進行并確保連續,膠縫均勻、密實、飽滿,密封膠在縫內形成兩側面粘結;注膠后在表層固化前用刮板將膠縫刮為凹縫, 凹縫處距石材板面1.5mm。膠面做到光滑、圓潤,沒有出現流墜、褶皺和氣泡等現象。
(2)室內裝修,對吊頂進行二次深化設計,使吊點分布均勻,在一些龍骨架的接口部位和重載部位,適當增加吊點,吊點不牢將引起吊頂局部下沉;注意龍骨與龍骨架的強度與剛度,龍骨的接頭處、吊掛處施工中特別注意加固到位。吊頂采用塊材料時,施工時做到墻、地、頂面對縫,把走道板的塊數按奇數排版,確保噴淋頭、燈具、煙感、風口居中成線排列,整體更加美觀。
(3)大堂及電梯門廳等特殊區域的裝修設計,充分體現商務大廈的現代氣息。大堂典雅明亮,恢弘大氣;地面石材平整如鏡;墻面石材背景墻造型美觀,如海浪起伏,綿綿不絕,寓意深遠。
電梯廳裝飾構思巧妙,美觀大方,弧形門洞與頂部圓弧造型相得益彰,獨具匠心。

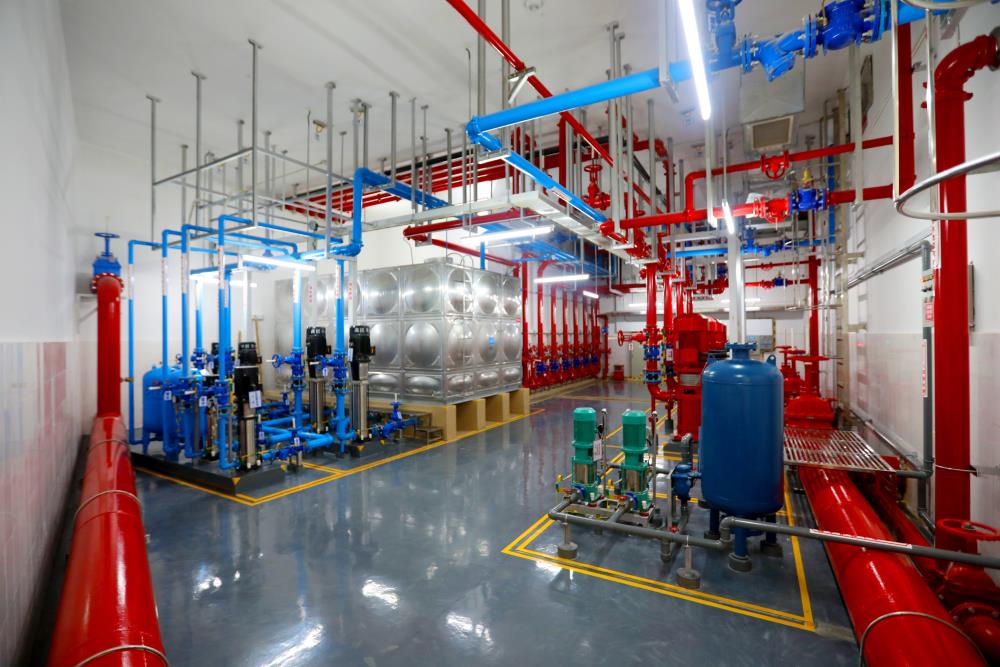

3、設備安裝工程
利用BIM技術,對管道、線槽、橋架、風管等進行綜合管線布置。機電安裝復雜度高,在設計過程中稍一疏忽就會導致不同系統間的管線出現碰撞情況,且多個系統管線由不同設計人員進行設計,設計過程存在缺乏統一協調,給后期施工協調帶來較高難度。BIM技術的應用很好地解決管線碰撞問題,及時發現問題、及時反饋、及時解決,加快施工進度、減少浪費,安裝精度也得到充分的保證,組裝后的系統達到一次成優。
四、積極推進技術進步與科技創新
本工程施工中推廣應用了“建筑業十項新技術(2010)”中的八大項、23個子項,被評為廣東省新技術示范應用工程,整體水平達到國內領先。
應用本企業總結的國家級、省級工法各1項,形成實用新型專利2項,在國家公開刊物發表論文2篇。
五、綠色施工與管理創新
1、積極推廣綠色施工

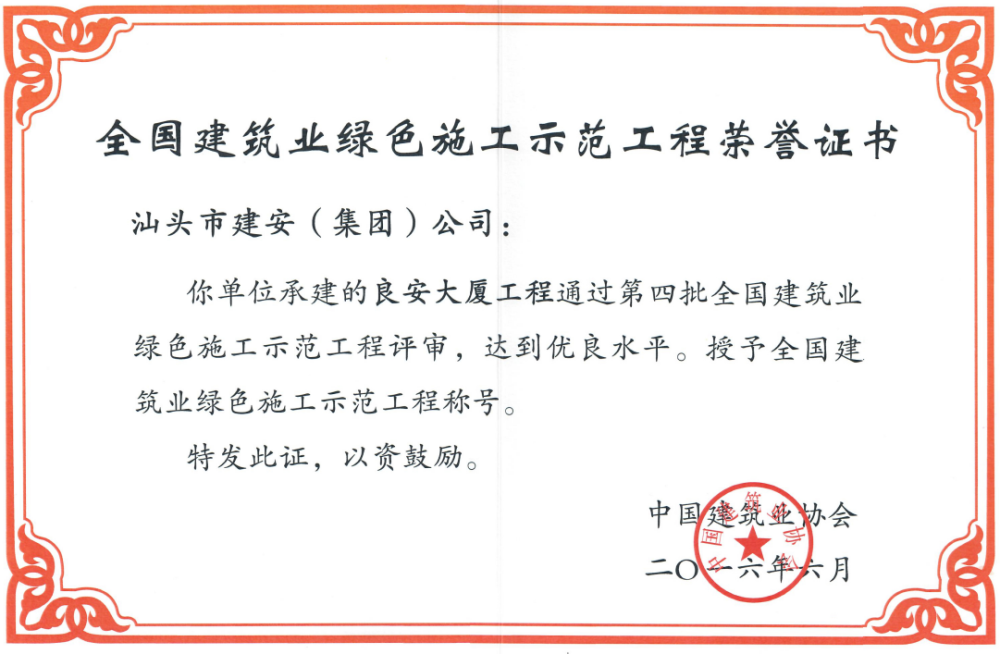

臨時設施采用聚苯夾心彩鋼保溫板,減少能源損耗;選用節能燈具,采用聲控、光控開關;活動板房屋頂循環水噴霧降溫,達到節水節能目的;嚴格控制基坑降水,設置雨水及地下水回收系統,實現消防儲備、養護用水、綠化“一水三用”;建筑物上布設高空噴霧降塵;建筑垃圾回收利用;現場辦公區、生活區的生活用水采用節水系統和節水器具。“四節一環保”的綠色施工目標在本項目得以很好體現,獲得全國第四批建筑業綠色施工示范工程,綜合效益明顯。
2、管理創新成果

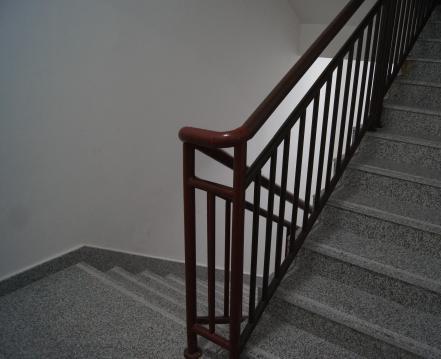

永臨設施相結合,實現“四節一環保”管理。在創建“AAA”級安全文明標準化工地和全國綠色施工示范工程的過程中,充分結合項目實際情況,做到既滿足管理目標,又節省人、材、物投入,使成本控制措施的創新成果得到很好的體現。在施工過程中,樓梯的扶手還沒有安裝之前必須做好安全防護,通常的做法是采用鋼管加扣件進行臨時防護以策安全,但作為高層建筑該項投入的費用也不少。項目部在創優策劃階段,通過查閱圖紙,了解到本項目永久性消防樓梯扶手是采用鍍鋅管材料,強度高、耐碰撞的材質特性,按節約的綠色施工理念促使我們創新:按設計圖紙要求一次性將樓梯扶手安裝到位。安裝完成后,扶手既滿足安全防護又節材美觀,一舉多得,得到參建各方的高度認可。
六、資料管理
本工程從開工伊始至工程竣工備案,對工程施工資料層層把關,認真收集整理,確保工程資料的全面性、真實性、準確性和可追溯性,公司資料員及時督導項目資料員對資料的收集整理。
對工程前期立項審批手續和工程全過程的施工技術資料進行收集、整理,建立技術資料臺帳,各種原始資料,評定資料做到及時、正確、齊全、真實。資料準確反映工程部位、關鍵部位和隱蔽部位,由專人負責正確反映工程質量、安全文明施工情況的影像資料。
工程資料分土建部分和安裝部分。土建和安裝施工資料分別裝訂成冊,工程資料編排有序并設總目錄和分目錄,便于查找。
七、小結
本項目創優目標明確,事前精心策劃,強化過程管理,注重節能環保,大力推行綠色施工及新技術應用。工程整體質量精良,細部做法亮點突出,工程結構沉降均勻穩定,無滲、漏、裂現象。
我們深知,建筑業是勞動密集型產業,人員流動性大,創優工作需每個員工共同努力來實現。我們通過綠色施工、“AAA”安全文明標準化工地的創建,做到以人為本,為員工營造良好的作業氛圍和生活環境,從而實現構建和諧工程及和諧社會的宗旨,為建造精品工程打下堅實的基礎。
目前,該工程已成為中山市東區的標志性建筑,發揮了示范作用,提升了城市服務功能,從而帶動了區域經濟建設發展。
